Alpha1022's Diaries
那儿,矛盾对立寂灭之处,即是涅槃。
挚爱的渴望之星,依然向我灼灼燃烧。
模拟费用流题集
  1. 关键点
    1. 「AGC018C」Coins
    2. 「AGC034D」Manhattan Max Matching
    3. 「2019 ICPC Asia Shanghai Regional」Blood Pressure Game
    4. 「NOI2019」序列
      1. 解法 1
      2. 解法 2
    5. 「2022 ICPC Asia Hangzhou Regional」RPG Pro League
      1. 解法 1
      2. 解法 2
      3. 解法 3
  2. 特殊图
    1. 「洛谷 P1484」种树
    2. 「BZOJ4877」跳伞求生
      1. 解法 1
      2. 解法 2
      3. 解法 3
    3. 「PA2013」Raper / 「CF802O」April Fools' Problem (hard)
      1. 解法 0
      2. 解法 1
      3. 解法 2, 3
    4. 「CF280D」k-Maximum Subsequence Sum
    5. 「ckw 论文题」贸易
    6. 「全国統一プログラミング王決定戦本戦」Homework Scheduling
    7. 「NOI2017」蔬菜
      1. 解法 1
      2. 解法 2
    8. 「ckw 论文题」双向链
      1. 解法 1
      2. 解法 2
    9. 「省选联考 2023」人员调度
    10. 「LNR #2」黄金矿工
    11. 「2018 ICPC World Finals」Conquer The World
      1. 解法 1
      2. 解法 2

(u,v,c,w) 表示 uv,容量 c,费用 w

一般用最大 / 小费用可行流模型。

注意基本事实:EK 不会出现负环,因而不会退掉 S,T 的邻边。


关键点


「AGC018C」Coins

注意到一共恰有 X+Y+Z 个人,令 N=X+Y+Z,因而可以首先假定每个人都选择金币,再用费用流调整。

对每个人建点 P1,,PN,对每一组建点 F1,F2

  • 对于 i=1,,N,连边 (Pi,F1,1,Bi),(Pi,F2,1,Ci)

  • 对于 i=1,,N,连边 (S,Pi,1,Ai)

  • 连边 (F1,T,Y,),(F2,T,Z,)

S,F1,2,T 为关键点,讨论两两之间(不经过其他关键点)的最短路:

  • SF1:将一个选择金币的人 i 改为选择银币,费用为 BiAi

  • SF2:将一个选择金币的人 i 改为选择铜币,费用为 CiAi

  • F1F2:将一个选择银币的人 i 改为选择铜币,费用为 CiBi

  • F2F1:将一个选择铜币的人 i 改为选择银币,费用为 BiCi

从而一条增广路也有四种形态。用堆维护即可。


「AGC034D」Manhattan Max Matching

注意到最大 Manhattan 距离可以直接拆符号,从 4 种可能的符号中取 max

对每个红点建点 R1,,RN,对每个蓝点建点 B1,,BN,对每一种符号建点 F1,F2,F3,F4

  • 对于 i=1,,N,连边 (S,Ri,RCi,),(Bi,T,BCi,)

  • 对于 i=1,,N,连边 (Ri,F1,,RXi+RYi),(F1,Bi,,BXiBYi)

  • 对于 i=1,,N,连边 (Ri,F2,,RXiRYi),(F2,Bi,,BXi+BYi)

  • 对于 i=1,,N,连边 (Ri,F3,,RXi+RYi),(F3,Bi,,BXiBYi)

  • 对于 i=1,,N,连边 (Ri,F4,,RXiRYi),(F4,Bi,,BXi+BYi)

S,F1,2,3,4,T 为关键点,讨论两两之间(不经过其他关键点)的最短路:

  • SFj:为一个未匹配的红点选择第 j 种符号。

  • FjT:为一个未匹配的蓝点选择第 j 种符号。

  • FjFk:将一个选择第 j 种符号的红点改成选择第 k 种符号,或将一个选择第 k 种符号的蓝点改成选择第 j 种符号。


「2019 ICPC Asia Shanghai Regional」Blood Pressure Game

bj 匹配 (i,i+1) 的费用是 |aibj|+|ai+1bj||aiai+1|,最后那一项是已经确定的,前两项可以类似上一题直接拆符号,因此和上一题一样做即可。


「NOI2019」序列

解法 1

考虑到容量是个 的限制,因此我们不妨改写成只能选择最多 kL 种不同下标的匹配。

对每个位置建点 Ai,Bi,建中转点 U,V,T

  • i=1,,n,连边 (S,Ai,1,ai),(Bi,T,1,bi)

  • i=1,,n,连边 (Ai,Bi,1,0)

  • i=1,,n,连边 (Ai,U,1,0),(V,Bi,1,0)

  • 连边 (U,V,kL,0),(T,T,k,)

S,U,V,T 作为关键点,讨论两两之间(不经过其他关键点)的最短路:

  • ST:匹配一组两边都未匹配的 (ai,bi),费用为 ai+bi

  • SU:选择一个未匹配的 ai,费用为 ai

  • VT:选择一个未匹配的 bi,费用为 bi

  • SV:选择一组 (ai,bi),其中 ai 未匹配,bi 已经过 V 匹配,费用为 ai

  • UT:选择一组 (ai,bi),其中 bi 未匹配,ai 已经过 U 匹配,费用为 bi

  • UV:直接经过这条边匹配,费用为 0;或是将经过 U,V 匹配的一组 (ai,bj) 换成直接匹配,要求 i=j,事实上不存在这种情况。

  • VU:反悔一组经过这条边的匹配,费用为 0;或是将一组 (ai,bi) 改为经过 U,V 匹配,事实上也不存在这种情况。

解法 2

考虑不观察直接硬做,将匹配的位置划分为三种:出现在 {ci} 中,出现在 {di} 中,同时出现在两侧。

对每个下标建点 P1,,Pn,对每一种下标建点 F1,F2,F3

枚举第三种的数量为 p,建图:

  • 对于 i=1,,n,连边 (Pi,F1,1,ai),(Pi,F2,1,bi),(Pi,F3,1,ai+bi)

  • 对于 i=1,,n,连边 (S,Pi,1,0)

  • 连边 (F1,T,kp,),(F2,T,kp,),(F3,T,p,)

最短路类似 Coins 一题,不再讨论。我们在增加 p 的时候会导致两条满流边容量减 1,一条满流边容量加 1

不妨假设初始时存在 (T,S,,0),转化为无源汇问题。那么给 (u,v) 容量加 1 相当于从 vu 增广 1 单位流量,给 (u,v) 容量减 1 相当于从 uv 增广 1 单位流量(均不经过 (u,v))。

注意到由于图形态特殊,此处任意增广路一定经过 S,T。而可以注意到若环包含 S,T 之间的路径则必然不优,因此只需要考虑在 S,u 之间寻找增广路。


「2022 ICPC Asia Hangzhou Regional」RPG Pro League

解法 1

显然可以把职业组成理解成选取一组 D, S, B 然后再选择一个 D 或 S。因此我们对每个人建点 P1,,Pn,对每一队的四个角色建点 F1,F2,F3,F4

由于队伍数不确定,考虑枚举队伍数 k,建图:

  • 对于 i=1,,n,连边 (S,Pi,1,pi)

  • 对于 i=1,,n`D'Si,连边 (Pi,F1,1,0)

  • 对于 i=1,,n`S'Si,连边 (Pi,F2,1,0)

  • 对于 i=1,,n`B'Si,连边 (Pi,F3,1,0)

  • 对于 i=1,,n`D'Si`S'Si,连边 (Pi,F4,1,0)

  • 连边 (F1,T,k,),(F2,T,k,),(F3,T,k,),(F4,T,k,)

关键点显然是 S,F1,2,3,4,T,最短路部分类似前文,不再赘述。

k 增加时,由上一题的分析,只需要尝试从 SFj 增广。

修改时也要考虑退流。由于 T 的邻边均满流,只需要考虑消去不经过 T 的负环,即寻找一个 Fj 消去 SFjS 的环。

解法 2

考虑先求出 k。可以将 pi 置零后做模拟,也可以二分并使用 Hall 定理判定。

现在我们假设不存在任何 (S,Pi) 边,然后按照 pi 从小到大加入边。注意到不可能出现不经过 T 的负环,因此只需要考虑 ST 的增广路。

修改的做法和解法 1 一致。

解法 3

我们考虑将 pi 置零后可以得到一组最小费用可行流,则可以直接将初始的 pi 看做修改。

若将初始的 pi 排序,则维护最短路时可以用队列替换堆。

修改的做法和解法 1 一致,所以其实还是需要堆的。


特殊图

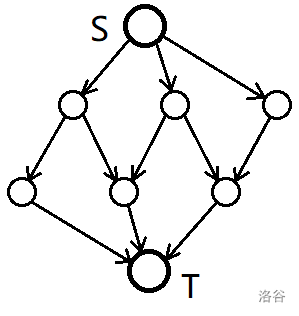

「洛谷 P1484」种树

考虑第 i 个间隔是 (i,i+1),种一棵树相当于匹配相邻两个间隔。于是将第奇数个间隔连向第偶数个间隔容易构造费用流模型。

(但感觉其实这个图应该少了两条边)

注意到增广路等价于选取一段以空开头、结尾,空与树交错的区间并取反。

可以用链表维护极长的这样的段,用堆维护决策。


「BZOJ4877」跳伞求生

不妨将问题抽象成老鼠进洞,每个老鼠和洞都有费用。本题老鼠与洞在单向链上。

解法 1

考虑模拟 EK,那么增广路要么是正向,要么是反向。

不妨用线段树维护单向链上的流量和增广路。正向增广路只需是区间内最优的可以匹配的老鼠 洞,而反向增广路需是区间内可流且最优的可以匹配的老鼠 洞。

维护 >0 的信息可以转化为维护 > 区间流量 min 的信息。

解法 2

也可以不模拟 EK,考虑以任意顺序加入老鼠和洞。

只需要额外维护负环即可,其意义是反向选择一个已经匹配的同类点做反悔。增广路仍然是正向选择一个未匹配的点匹配。

用线段树维护可流的区间,相较上一解法要容易许多。

解法 3

注意到如果我们沿着边的方向加入老鼠和洞,则线段树可以直接换成堆。


「PA2013」Raper / 「CF802O」April Fools' Problem (hard)

解法 0

WQS 二分后应用上一题的任意解法。

解法 1

应用上一题的解法 1。

解法 2, 3

应用上一题的解法 2, 3。则此时需要考虑完全反悔一组匹配,另外维护即可。


「CF280D」k-Maximum Subsequence Sum

注意到此问题仍然属于老鼠进洞,但链上的容量限制为 1

模拟 EK。考虑当前有一些边被取反,而增广路要么是正向,要么是反向。因此,事实上我们只会做两种决策:

  • 新增一段。

  • 将已选的一段分裂成恰好两段。

那么我们可以对于选择和未选择的部分分别维护最大子段和。

事实上,我们也可以直接维护整个序列的最大子段和,选择时将子段和乘 1。因为考虑若选择的子段不属于以上两种决策,那么就意味着出现了正环,这是与 EK 算法矛盾的。


「ckw 论文题」贸易

区间询问,考虑猫树分治。用可持久化数据结构维护两侧的后缀与前缀残量网络,三分中边的流量。


「全国統一プログラミング王決定戦本戦」Homework Scheduling

对每个任务建点 P1,,PN,对每天建点 Q1,,QN。建图:

  • 对于 i=1,,N,连边 (Pi,QAi,1,Xi),(Pi,QN,1,Yi)

  • 对于 i=1,,N1,连边 (Qi+1,Qi,,0)

  • 对于 i=1,,N,连边 (S,Pi,1,0),(Qi,T,1,0)

考虑逐个加入 (Qi,T) 的边,由于 Xi>Yi,因此不存在正环,只需考虑从 SQi 增广。

注意到增广路至多经过两个任务点。若需要从左往右流,需要区间内的反向边容量为正。

可以用线段树维护反向边容量,不过在叶子可能需要堆。


「NOI2017」蔬菜

不妨假设第 i 种菜有一棵特殊的菜在 xici 天变质,费用为 si+ai

解法 1

套用上一题的做法,此时增广路只可能经过一个菜点,因而更加简单。

解法 2

注意到我们可以把「只在前 p 天卖菜」改成「卖了不超过 pm 棵菜」,这样可以按流量模拟。

套用先前老鼠进洞的诸多做法即可。由于其中一边费用为 0,容易将复杂度瓶颈上的 logn 换成 α(n)


「ckw 论文题」双向链

解法 1

考虑先加入所有洞,然后从左往右加入老鼠。

注意到往右匹配时不会经过反向边(因为不存在从右往左的匹配),往左匹配时可能会经过反向边。并且注意到加入 i 之后,i 左侧的边的反向流量不会增加,因此每条边的费用只会修改 O(1) 次。

因此还是可以线段树维护。

解法 2

si,ti 表示 x1,,i1,y1,,i1 的和,vi,wi 表示第 i 个老鼠和洞的费用。

建点 X1,X2,,XnY1,Y2,,Yn。然后考虑一个与原建模等价的图:

  • i=1,,n1,连边 (Xi,Xi+1,,0)

  • i=1,,n1,连边 (Yi+1,Yi,,0)

  • i=1,,n,连边 (S,Xi,1,visi)(Yi,T,1,witi)(Xi,Yi,,si+ti)

那么我们从左往右考虑,每次考虑流过 (Xi,Yi) 这条边的流量。虽然同时有增广路和负环,但是我们可以维护两个堆,一个记录可以流到 Xi 的路径,另一个记录可以流出 Yi 后可行的路径。

事实上可以证明,我们每一次只需要考虑 (S,Xi),(Yi,T) 的边以及每次尝试匹配后形成的反悔路,而不会凭空出现其他路径。这比较符合直觉,但网络上证明较少,一个例子是 qyc 留下的结果


类似的题目还有「UER #8」雪灾与外卖、「IOI2017」Wiring,以及更强的「CTSC2010」产品销售。前两题的做法基本没有变化,第三题堆做法将失效,但可以注意到每次加入的反悔路都会在堆顶,因此可以用平衡树统一执行 push 和 pop。


「省选联考 2023」人员调度

对每个部门建点 P1,,Pn,建图:

  • i=2,,n,连边 (Ppi,Pi,,0)

  • i=1,,k,连边 (S,Pxi,1,vi)

  • i=1,,n,连边 (Pi,T,1,0)

考虑以任意顺序加入代表优秀员工的边,这样可以连带修改一并处理(先不考虑删除)。

那么需要考虑增广路和正环,注意到只需先尝试向上走到最浅的能够到达的祖先,其子树内的所有点都是可以走到的。因此是容易维护的。

考虑删除的话,本题的常见解法是直接线段树分治。也存在维护退流的做法,参见下一题。


「LNR #2」黄金矿工

树边的费用可以差分到矿工和黄金上。于是建图与上一题一致。注意到上一题中需要退流一个矿工,等价于添加一个费用相反的黄金。

正环与增广路的结构是本质相同的,我们考虑视作树上有向路径,其中向上的部分需要反向边容量为正。可以用动态树分治维护,标算是链分治,也就是树链剖分然后用堆维护轻子树并用线段树等维护区间最值。


「2018 ICPC World Finals」Conquer The World

解法 1

将双向链的线段树做法直接上树,注意到按照 DFS 序加一侧边仍然可以维持反向边切换次数为 O(1)

解法 2

将双向链的堆做法换成可并堆即可。
